Монтаж сборных фундаментов

Монтаж фундаментов. Перед строповкой блоков удостоверяются, что кран находится на безопасном расстоянии от края котлована, что его опоры (гусеницы, колеса, аутригеры) расположены за пределами призмы обрушения.



Фундаментные блоки (подушки) укладывают по схеме их раскладки в соответствии с проектом, чтобы обеспечить разрывы для труб водоснабжения, канализации и других вводов.

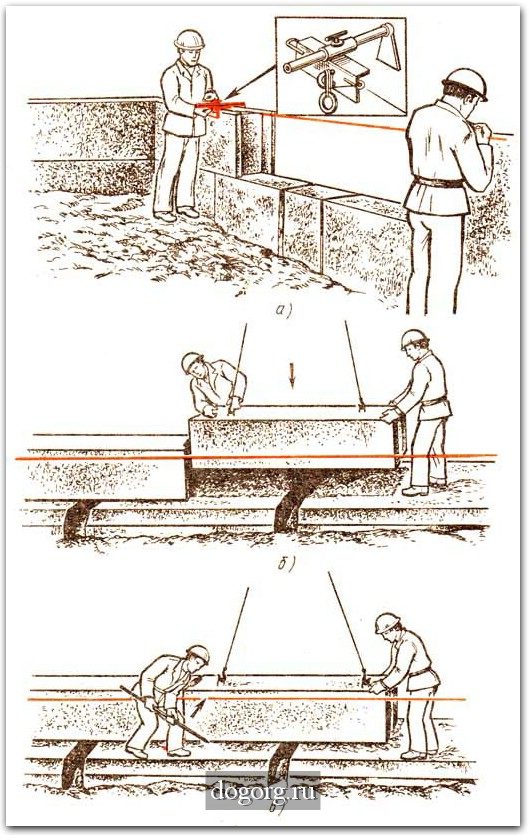

Ленточные фундаменты (см. схему ниже, поз. а) начинают монтировать с маячных блоков 1 по углам и в местах пересечения стен. После этого шнур-причалку 2 (натянутую на грани фундаментной ленты) поднимают до уровня верхнего наружного ребра блоков и по ней располагают все промежуточные блоки. Фундаментные блоки (подушки) стропят за четыре петли четырехветвевым стропом 3. Поворотом стрелы крана блок перемещают к месту укладки, наводят и опускают на основание. Незначительные отклонения от проектного положения устраняют, перемещая блок монтажным ломом при натянутых стропах. При этом поверхность основания не должна быть нарушена. Стропы снимают после того, как блок займет правильное положение в плане и по высоте.



Верх маячных блоков проверяют нивелиром, а остальных - по шнуру-причалке или визированием по ранее установленным блокам. Если блок уложен с отклонениями (в плане или по высоте), превышающими допускаемые, его поднимают краном, отводят в сторону, заново выравнивают основание и укладывают на основание.



Разрывы между блоками и боковые пазухи в процессе монтажа заполняют песком или песчаным грунтом и уплотняют.



При монтаже фундаментов под колонны (см. схему ниже, поз. б) на дно котлована отвесом переносят положение осей, точно фиксируя их штырями или колышками, забитыми в грунт. На блоках отмечают рисками середину боковых граней. Опуская блоки, по рискам следят за положением блоков. На блоках стаканного типа (под железобетонные колонны) определяют середину стакана и наносят осевые риски на верхнюю грань.





Монтаж фундаментных блоков



а - ленточных фундаментов, б - под колонну; 1 - маячные блоки, 2 - шнур-причалка, 3 - строп, 4 - осевые штыри, 5 - риски.



Окончательное положение блоков в плане контролируют относительно разбивочных осей по двум взаимно перпендикулярным направлениям по осевым рискам на гранях фундамента, совмещая осевые риски с ориентирами, закрепленными на основании, или контролируя правильность установки теодолитом или отвесом. Отвес опускают с осевых проволок, натянутых по обноске. Небольшие отклонения устраняют, передвигая блок ломом.







Ознакомтесь со схожими материалами:
Монтажные блоки.
Блоки фундаментов и стен подваловПодготовка основания.
Стены зданий из крупноразмерных блоковТипы блоков и способы монтажа.
Подоконные, перемычные и карнизные блоки.
Монтаж перекрытий кирпичных и крупноблочных зданий. Перемычки.



Главная -  Строительство



0.0014

Читаемое Главная Советы по выбору межкомнатных дверей Выбор покрытия для пола Советы при выборе натяжных потолков Отделка стен Ванная комната: теплый пол и не только Какие бывают откосы и как их установить Как правильно положить ламинат Ремонт квартиры шаг за шагом Косметический ремонт: на чем сэкономить Как мы клеим обои Разделы Мебель Ремонт Новости Строительство Новенькое Строители на ходулях Берем мусор с доплатой Огнетушитель для газонефтяных фонтанов По опыту дождевых червей Мазь для упрочнения стали Дробить стружку сварочной дугой Горение в помощь шлифованию Вдоль детали, стоя на месте Высшее воплощение великой идеи Нестандартный пылесос Машина против дождя Кротодренажная машина Крутить не закручивая Магнитная пайка Метизное оборудование multi-press Насосная техника Пневматический механизм без компрессора По рельсам на параболах Пружина, которой на самом деле нет Роботы Самый большой в мире стереодисплей Соединять и сберегать Четвертая сторона голографии Термодиффузионное цинкование Изобретатель Михайлов
Яндекс.Метрика
